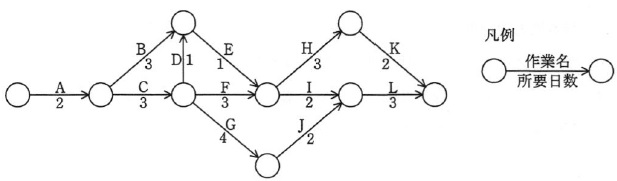

図に示すプロジェクト活動のクリティカルパスはどれか。
ウ A→C→F→I→L エ A→C→G→J→L
問題の各所要日数を求める。
ア:A→B→E→I→L (2+3+1+2+3=11)
イ:A→C→D→E→H→K (2+3+1+1+3+2=12)
ウ:A→C→F→I→L (2+3+3+2+3=13)
エ:A→C→G→J→L (2+3+4+2+3=14)
【平成26年春 問53】
