基本情報技術者試験の過去問と解説
[TOP] [午前分野別] [午後分野別] [キーワード索引] [令和元年秋午前] [令和元年秋午後]

平成26年 春期 基本情報技術者 午前 問53
問53   プロジェクト活動のクリティカルパス

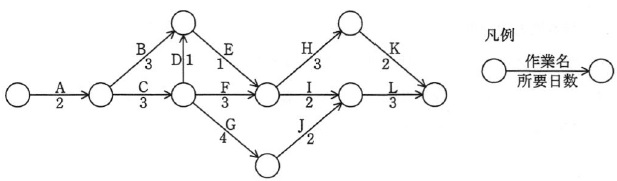

 図に示すプロジェクト活動のクリティカルパスはどれか。

ア A→B→E→I→L        イ A→C→D→E→H→K

ウ A→C→F→I→L        エ A→C→G→J→L


解答←クリックすると正解が表示されます

解説

 クリティカルパス は、PERT 図を用いて、最遅開始日から最早開始日を引いて、 余裕期間がゼロの作業を結んだものである。クリティカルパスによって、 プロジェクト全体の遅れに直結する作業を把握することができる。

 問題の各所要日数を求める。

ア:A→B→E→I→L  (2+3+1+2+3=11)

イ:A→C→D→E→H→K  (2+3+1+1+3+2=12)

ウ:A→C→F→I→L  (2+3+3+2+3=13)

エ:A→C→G→J→L  (2+3+4+2+3=14)


[←前の問題] [次の問題→] [問題一覧表] [分野別] [キーワード索引] [基本情報技術者試験TOP ]
