平成26年 春期 基本情報技術者 午後 問07
問07 4問選択問7 システム移行の作業計画に関する次の記述を読んで,設問1〜3に答えよ。 A社の物流部では,物流費管理システムのバージョンアップを予定している。 物流費管理システムは,ソフトウェアパッケージ(以下,パッケージソフトという)と A社用に開発されたアプリケーションソフトウェア(以下,開発ソフトという)から 構成されている。このたび,パッケージソフト及び開発ソフトのバージョンアップ対応版が 準備できたので,物流費管理システムのバージョンアップに関する作業計画を策定することになった。 表1は,バージョンアップに必要な作業の一覧である。
表1 バージョンアップに必要な作業の一覧
設問1 バージョンアップのスケジュールに関する次の
記述中の 物流部では,表1を基にアローダイアグラムを作成することにした。図1は, 作成途中のアローダイアグラムである。

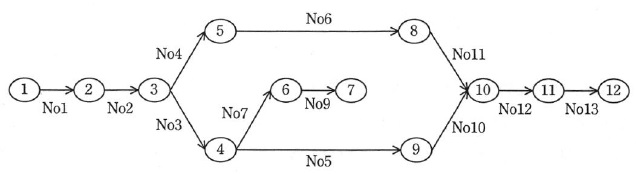

図1 作成途中のアローダイアグラム
図1の作業途中のアローダイアグラムに不足しているのは,ノード
バージョンアップに必要な一連の作業の最短所要時間を計算すると,
a に関する解答群 b に関する解答群 エ 8 と 9 オ 8 と 10 カ 9 と 10 c に関する解答群
設問2 物流部では,バージョンアップ作業に必要となる要員計画を策定することにした。 要員計画に関する次の記述及び表中の に入れる適切な答えを,
解答群の中から選べ。
物流部では,6時に作業 No1 を開始し,その後の作業は先行作業が全て完了した時点で すぐに開始できるように作業を配置した。表2に,作成した要員計画表の一部を示す。 表2の“作業”の欄は,該当時刻に開始する作業を表している。 同じ開始時刻に複数の作業が表記されている場合は,それらの作業を並行して行うことを 意味している。“必要人数”の欄は,その時間帯に必要となる要員数であり, 同じ時間帯に複数の作業を行う場合は,それぞれの作業の要員数の合計である。

表2 要員計画表の一部
9 〜 10 時の必要人数は 12 人であるが,
物流部では,全体の作業完了時刻を遅らせることなく,かつ,時間帯ごとの必要人数を
最少とするように,作業 No5,No6 及び No11 の開始時刻を見直した。その結果,
一連の作業を行うのに必要な最少人数は d に関する解答群
設問3 物流部では,全体の作業完了時刻を早めたいと考えている。 全体の作業完了時刻を 30 分早められる記述として正しい答えを,解答群の中から二つ選べ。 解答群 イ No3 と No4 の作業時間を 15 分ずつ短縮する。 ウ No5 と No6 の作業時間を 15 分ずつ短縮する。 エ No10 と No11 の作業時間を 15 分ずつ短縮する。 オ No12 と No13 の作業時間を 15 分ずつ短縮する。
